冲刺“双过半”!川投能源银江水电站3号 机组顺利投产发电

川投能源 0
【川投能源】冲刺“双过半”!川投能源银江水电站3号机组顺利投产发电
【川投能源】冲刺“双过半”!川投能源银江水电站3号 机组顺利投产发电1

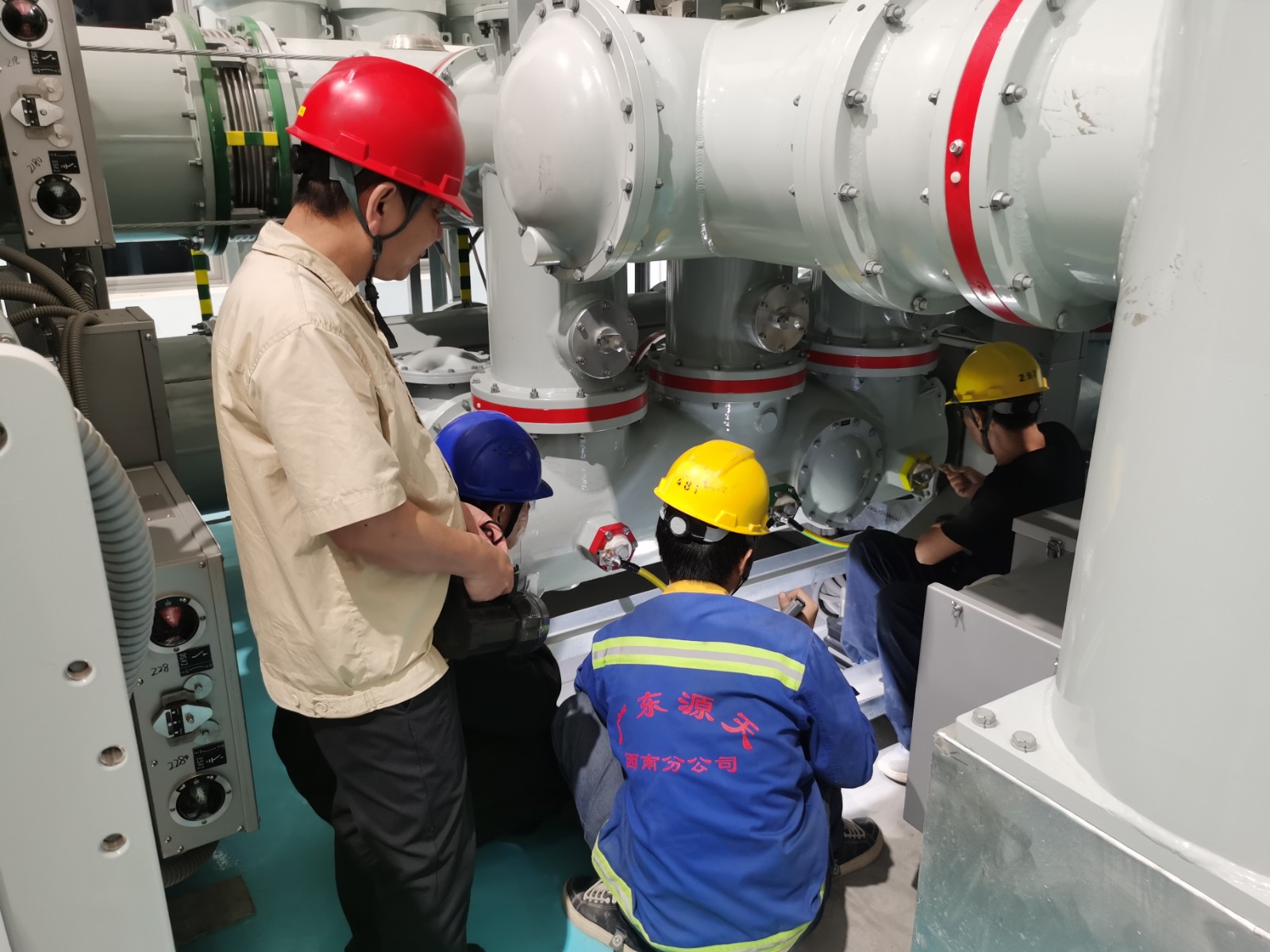

6月17日10时34分,川投能源银江水电站3号机组完成试运行并投入商业运行,标志着3号机组正式投产发电,三台机组将共同发力,为今年防洪度汛、迎峰度夏和电力保供提供重要支撑。

3号机组的安装调试借鉴1号、2号机组的成功经验,所属攀水电公司组织参建各方科学调配资源,优化调试工序,相继完成了机组有水调试、机组监控、保护等整组启动试验,对设备状态实时监测并做出相应调整。按照电网要求,高效完成了调速系统建模试验、励磁系统建模试验、PSS试验、AGC等涉网试验,顺利进入试运行阶段。试运行期间,项目团队连续奋战,密切关注机组的转速、功率、温度、振动等各项运行参数,详实记录并分析每一组试验数据。经观测,机组设备运转良好,机组轴承瓦温、油温、各部振动、摆度值均在标准范围内,为实现安全稳定运行打下良好基础。

当前,银江水电站处于工程建设与生产运营并行期,全体建设者坚持“拼字当头、干字为要”,强化“过半”意识,扎实推进各项重点工作。截至目前,4号机组机电设备安装正在有序推进,5号机组管形座二期混凝土浇筑完成,6号机组管形座二期混凝土计划7月下旬浇筑完成,向着年内实现全面投产目标冲刺。
