川投能源银江水电站6号机组转子吊装成功

川投能源 0
银江水电站6号机组转子吊装瞬间

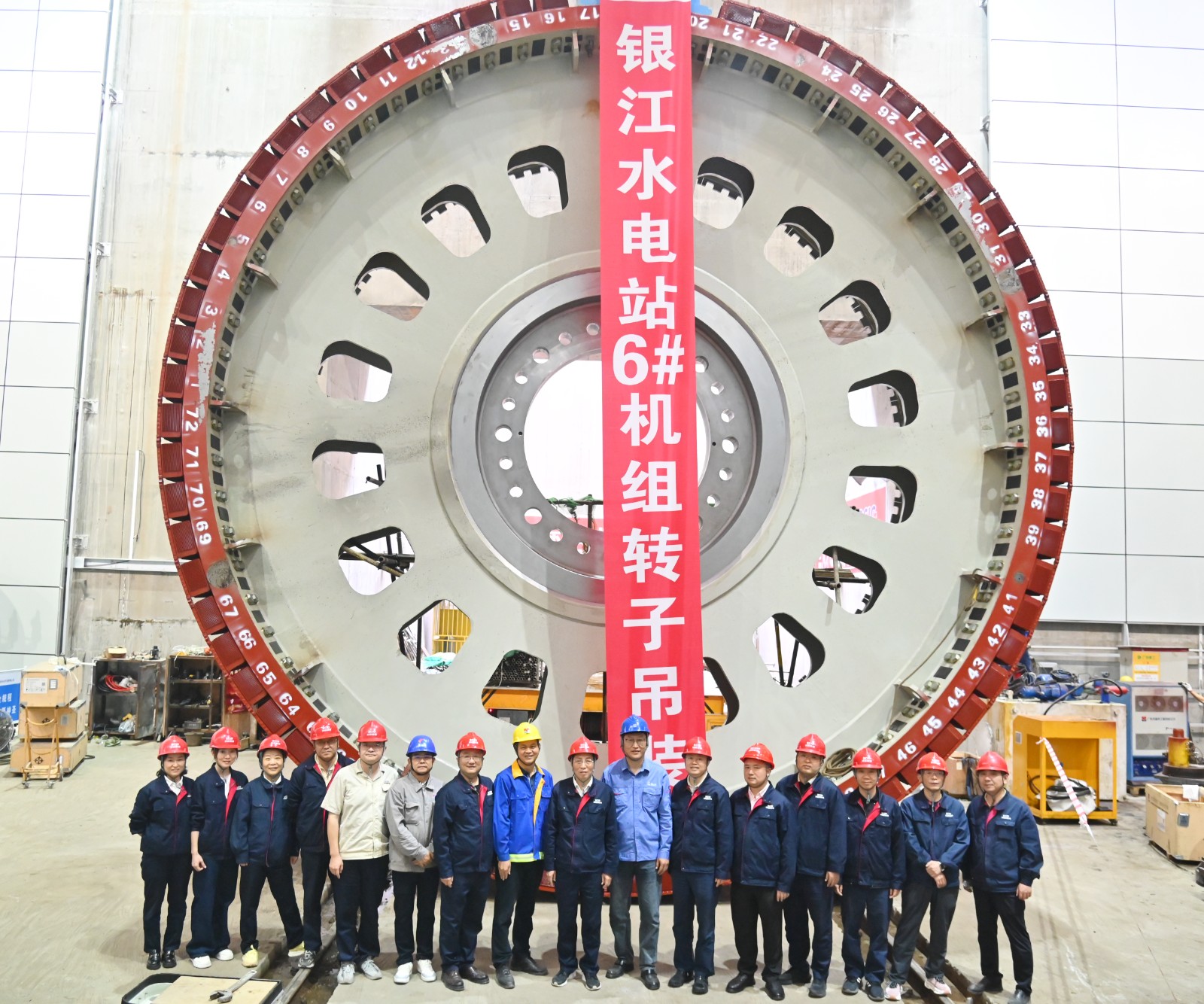

银江水电站6号机组转子吊装成功

10月25日,银江水电站工程建设再迎重要节点,6号机组核心大件转子吊装成功,为年底实现全面投产发电目标又迈出了坚实一步。

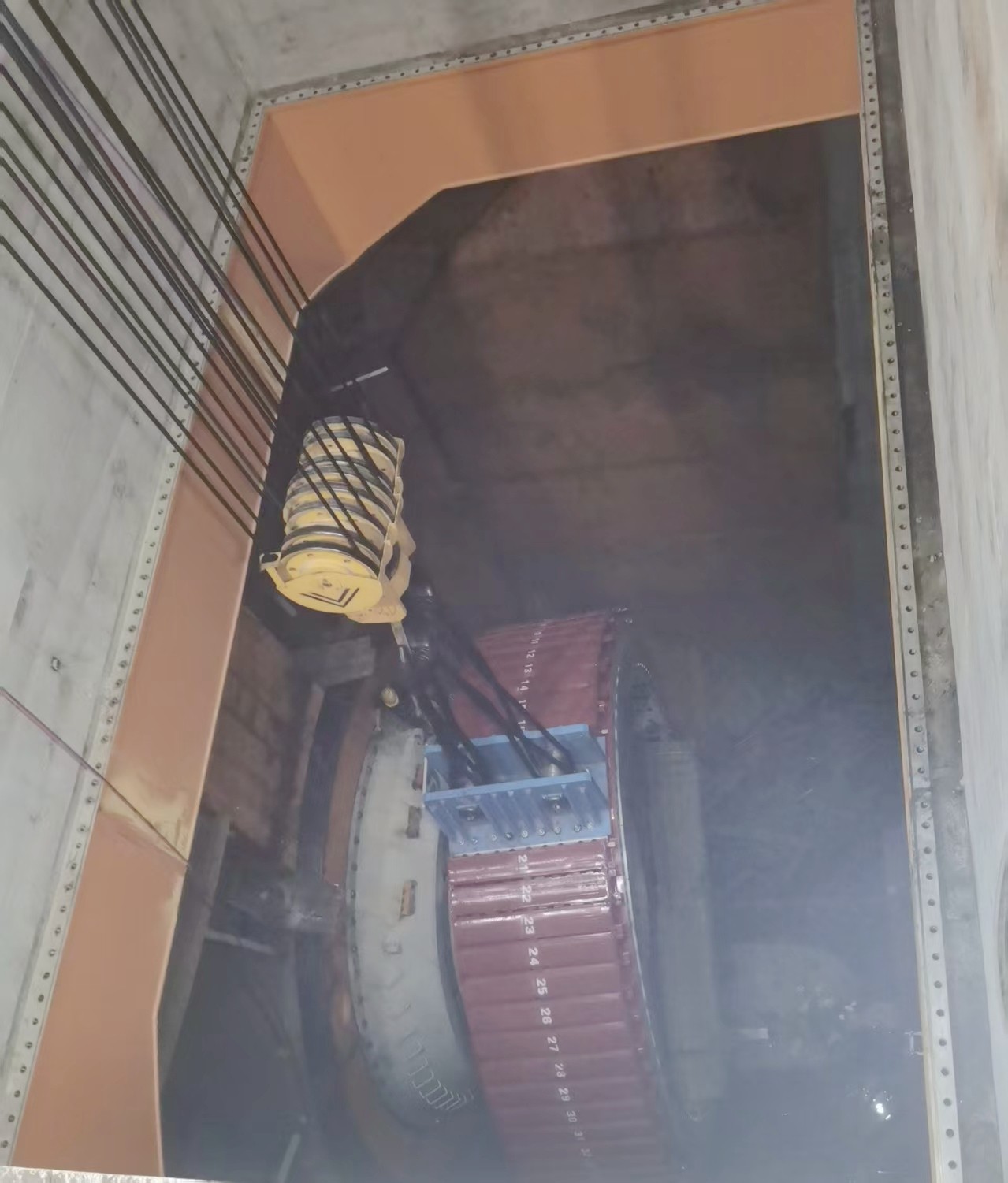

此次吊装的6号机组转子重量达230.5吨,直径8.4米,是名副其实的“钢铁巨环”,其精准就位对施工技术与安全保障提出极高要求。为确保吊装万无一失,所属攀水电公司与参建各方做足了准备,联合开展多轮检查,全面排查桥机、吊具等关键设备,同步组织技术交底和模拟演练,把安全措施落实到每个环节。吊装过程中,这台庞然大物在桥机手的精准操控下平稳起吊、缓缓移动,最终以毫米级精度稳稳落入机坑,与发电机大轴精准对接。全程监测数据显示所有参数均符合设计标准,本次吊装任务圆满完成。

此前,受汛期道路塌方等不可控因素影响,6号机组转子设备到货延迟,工程施工进度受阻。攀水电公司认真落实集团和川投能源“决战100天 奋力实现全年目标”工作推进会议精神,紧扣战百天、保安全、促发展有关要求,精心制定年度全面投产发电目标工作方案,发扬艰苦奋斗、拼搏奋进的优良作风,激发干部职工干事创业的热情,统筹协调各参建单位一线建设者昼夜攻坚,克服不利因素,比原计划提前一周完成转子吊装,为后续机组安装调试工作抢出宝贵时间。

随着6号机组转子吊装完成,银江水电站进入“多线并行”的关键阶段,攀水电公司将在确保1-4号机组安全稳定运行的同时,全力完成5号机组的并网调试与6号机组的剩余安装工作,以冲刺姿态向年底全面投产发电的总目标发起最后攻坚。
