【攀水电】银江水电站6号机组定子吊装成功

川投能源 0
银江水电站6号机组定子吊装成功
银江水电站6号机组定子吊装成功2

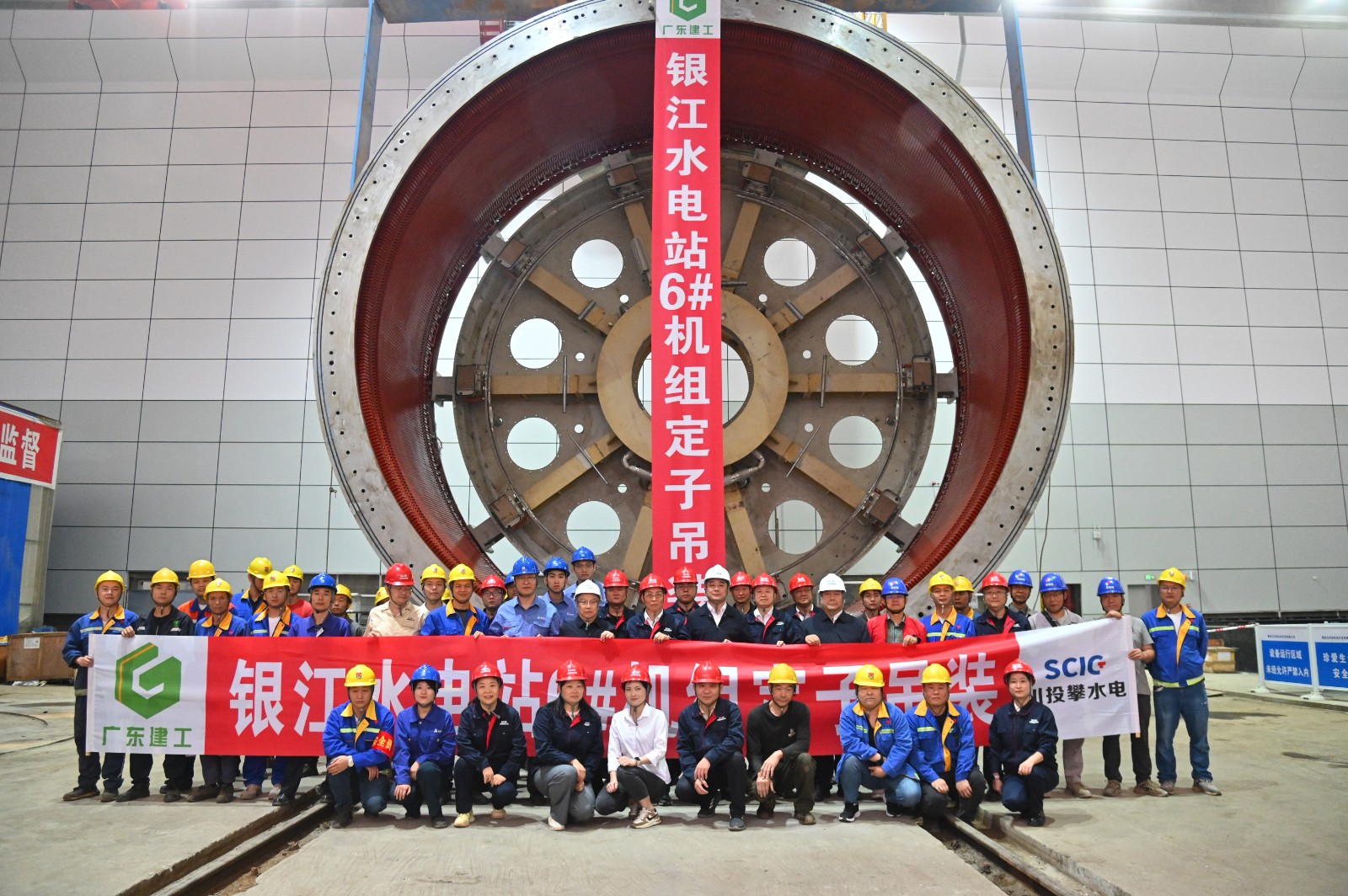

10月29日,银江水电站6号机组的核心大件定子顺利完成吊装,标志着银江水电站机组安装所有大件吊装任务圆满完成,项目建设进度再上新台阶。

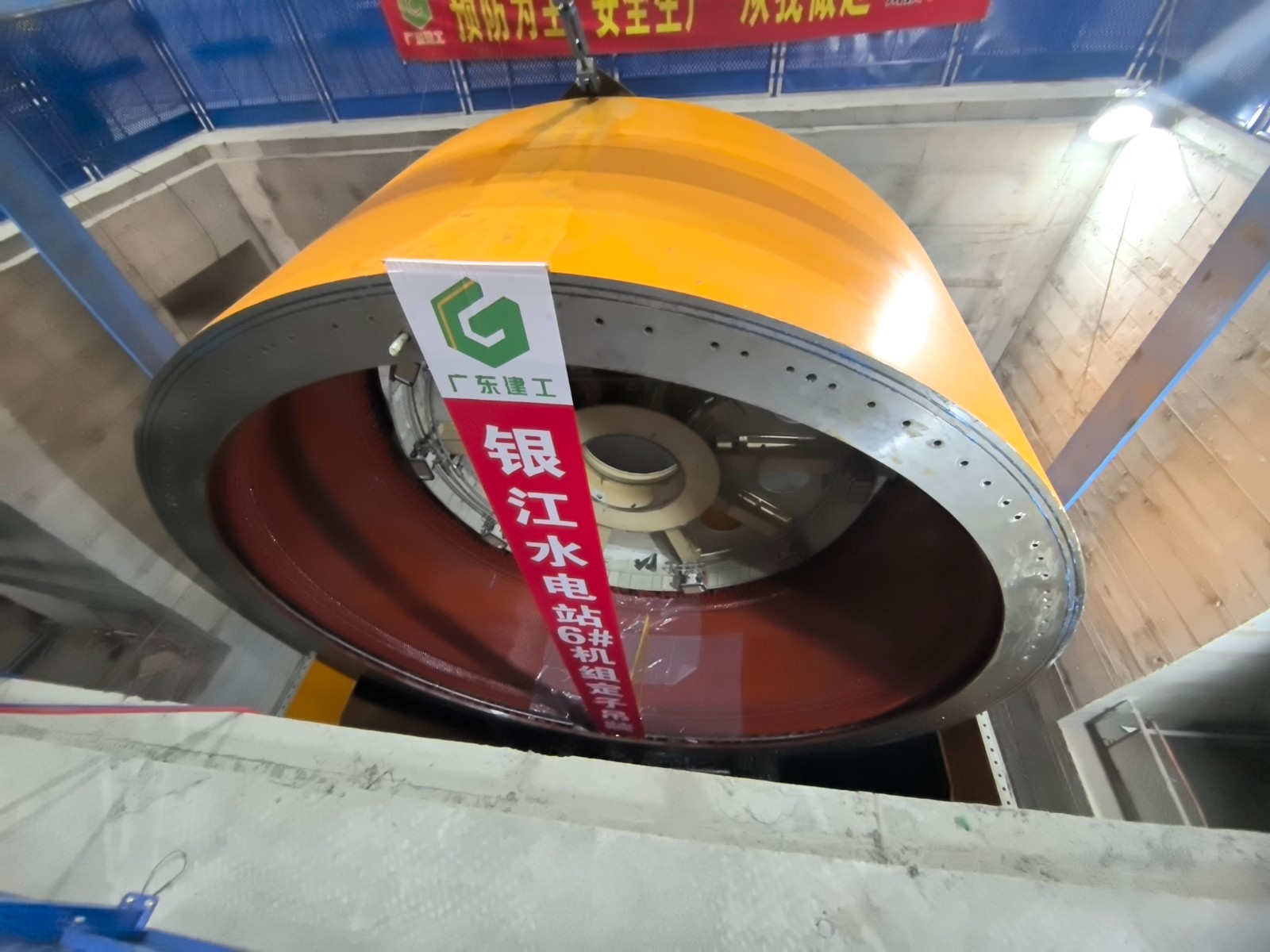

此次吊装的6号机组定子,作为机组发电系统的“心脏”部件,涵盖机座、铁芯、线棒及通风灭火系统等核心组件,其总装配重量达190.5吨,机座最大外径10400毫米,整体起吊重量约228吨,对吊装技术精度与全过程安全管控均提出更高要求。为高效推进任务,攀水电公司认真落实集团公司及川投能源“决战100天 奋力实现全年目标”工作推进会议精神,将6号机组定子安装吊装作为开展劳动竞赛的重要目标任务之一,牵头联动设计、监理、机电安装单位及设备厂家,倒排工期、挂图作战,以精细化管理推进安装进度。经过全体参建人员80天的日夜奋战,最终较原计划提前15天完成定子组装工作,并先后通过交接试验、专项验收、吊装准备核查及安全技术交底等多轮严格检验,各项数据均达标,确保了6号机定子安全平稳完成吊装。

在吊装现场,川投能源副总经理、攀水电公司党总支书记、董事长徐孝刚对奋战在一线的公司员工及安装单位团队致以诚挚感谢,对取得的成绩给予了高度评价。他强调,当前银江水电站已进入机组全面投产发电的决战决胜关键期,全体参建人员要持续发扬“攻坚克难、敢打必胜”的拼搏精神,以“再接再厉、一鼓作气”的干劲合力攻坚,既要确保年度各项目标任务圆满完成,更要坚决实现机组全面投产发电的核心目标,为“十四五”规划完美收官递交优异答卷,为“十五五”规划开局积蓄强劲动能。
